长庆油田采油十二厂分布式光伏发电量突破200万度

标签:
长庆油田采油十二厂中国石油 |
截至5月初,长庆油田采油十二厂装机并网规模6.32兆瓦,累计发电量227.68万度,标志着月发电量达到百万千瓦时能力。“我们采用EPC模式,加快分布式光伏项目施工进度,缩短设计、施工、验收等各个环节时间,推进了合水油田‘双碳’指标落实落地。”技术部门负责人介绍道。
作为陇东油区重要生产基地之一,今年以来,长庆油田采油十二厂锚定“双碳”目标,将新能源建设列入“八大工程”之一,从“节能降耗、清洁替代、战略储备”三个层面加快产业布局,全力加快新能源综合建设,通过专业化管理、一体化协同、一盘棋运营,实现了新能源业务提速发展。

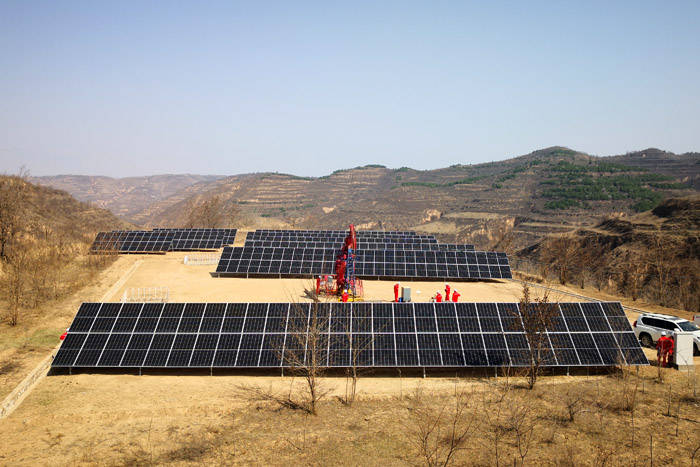

https://p5.itc.cn/q_70/images01/20230517/322045d21cf443159ff2a097e2d6ddc0.jpeg
为摸清新能源资源家底,长庆油田采油十二厂全面摸排井场、道路、外协遗留等情况,建立“一场一表一图一案”,通过多部门联合参与,工作小组深入现场实地踏勘,累计完成井场摸排450余座。
按照“绿电优先、应布尽布”的原则,长庆油田采油十二厂因地制宜、因需制宜,充分利用丰富的日光资源优势,积极实施“光伏+”模式,在现有井场场站、生活保障点楼顶等空间铺设光伏组件,分批次、分阶段扩大光电新能源利用规模,实现了固有能耗的“清洁替代”。目前,通过充分利用废弃井场,优选大井场等方式进行光伏建设,单井场装机超过200兆瓦达到21个。同时,对井场进行扩展,按照征地范围建设,累计扩建面积1.1万平方米,增加装机0.62兆瓦。
立足“只有超前才能按时、只有超产才能完成”的工作思路,长庆油田采油十二厂明确节点目标,聚焦重点、责任到人,确保分布式光伏建设取得标志性进展。秉持“建好更要管好”的理念,严格落实光伏发电三级监控体系,压实层级责任,形成集系统监控、动态分析、故障排查、问题处置等一整套成熟的光伏运维工作模式,累计整改问题43次,减少影响11.2万度。
低碳发展,是今后发展的一个侧重点,也是油田高质量发展的必由之路。长庆油田采油十二厂将以优化节能工程为第一抓手,围绕“减碳、替碳、埋碳、用碳、管碳”五个方面,落实好重点工作,为加快油田转型发展、高质量推进一流油气田建设创造新引擎、增强新动能、开辟新路径。(长庆油田采油十二厂)
